Nieuwsbrief #5
Waterstofnetwerk
Groningen Februari 2025
 |


 |


 |
   |

In deze nieuwsbrief brengen we u graag op de hoogte over de ontwikkelingen van het waterstofnetwerk in Groningen. We vertellen waar nu aan gewerkt wordt en welke volgende stap u in de Projectprocedure kunt verwachten. En we gaan in op projecten en werkzaamheden rondom het waterstofnetwerk in Groningen, zoals het Programma Aanlanding Wind op Zee (PAWOZ) en op welke manier we bestaande aardgasleidingen kunnen hergebruiken voor het transport van waterstof.

Heeft u een vraag of wilt u meer weten over het waterstofnetwerk Groningen? Neem dan contact met ons op. We helpen u graag! Onderaan deze nieuwsbrief ziet u hoe u ons kunt bereiken.

Hartelijke groet,

Projectteam Waterstofnetwerk Groningen Hynetwork (100% dochteronderneming van Gasunie)
 |

 |
 |

Een korte terugblik: wat is er tot nu toe gebeurd?


Begin juni 2024 hebben de minister van Klimaat en Energie en de minister van Binnenlandse Zaken en Koninkrijksrelaties de route voor de waterstofleiding gekozen die hun voorkeur heeft. Dat noemen we het Concept Voorkeursalternatief. De keuze hiervoor is gemaakt op basis van opgevraagde adviezen, reacties, het Milieueffectrapport (MER fase 1) en de Integrale Effectenanalyse (IEA).

Ook is er een Agrarische waarden analyse gedaan, omdat we voor de aanleg van de nieuwe waterstofleiding in agrarisch gebied komen. De waarden in deze analyse zijn afgestemd met land- en tuinbouworganisatie LTO Noord.

Van 7 juni tot en met 18 juli 2024 was het voor iedereen mogelijk om een reactie in te dienen op alle onderzoeken en op de keuze voor de route.

Eind juni en begin juli 2024 zijn er 3 informatiebijeenkomsten geweest in de regio waar medewerkers van Hynetwork (100% dochteronderneming van Gasunie), het ministerie van Klimaat en Groene Groei en Rijksdienst voor Ondernemend Nederland aanwezig waren om in gesprek te gaan met de bezoekers over het project en de procedure.
    |

 |
 |

   |

Wat gaat er nu gebeuren?



De afgelopen periode is gewerkt aan het beantwoorden van alle ingediende reacties op het Concept Voorkeursalternatief en de onderzoeken. We verwachten dat de Reactienota samen met het Voorkeursalternatief in het tweede kwartaal wordt gepubliceerd op de website van RVO. Iedereen die een reactie heeft ingediend, ontvangt een brief waarin uitgelegd wordt waar u het antwoord op uw reactie kunt lezen.

De volgende stap in de Projectprocedure is dat de voorkeursroute, het Voorkeursalternatief, door de ministers wordt vastgesteld. Daarna wordt deze route opnieuw onderzocht op milieueffecten. Dit  wordt ook wel het Milieueffectrapport fase 2 genoemd. In deze fase wordt er uitgebreider onderzoek, zoals bodem- en veldonderzoek, gedaan dan in de eerdere onderzoeken (MER fase 1). We weten namelijk welke route het nu gaat worden.

Het vaststellen van het Voorkeursalternatief is later in dit jaar dan in een eerdere planning is aangegeven. U kunt de publicatie hiervan, samen met de reactienota, in het tweede kwartaal verwachten.

Bent u grondeigenaar of -gebruiker? Dan is het goed om te weten dat onze collega’s van Grondzaken na de keuze voor het Voorkeursalternatief met u in gesprek gaan om samen met u een zakelijk recht-overeenkomst af te sluiten. U hoeft hiervoor niks te doen, er wordt vanuit Hynetwork contact met u opgenomen.
    |

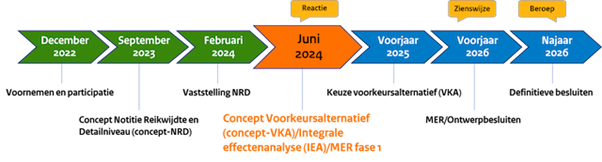

 Een overzicht van de nieuwe planning
 |

  |

 |
 |

Waar werken we nu aan?

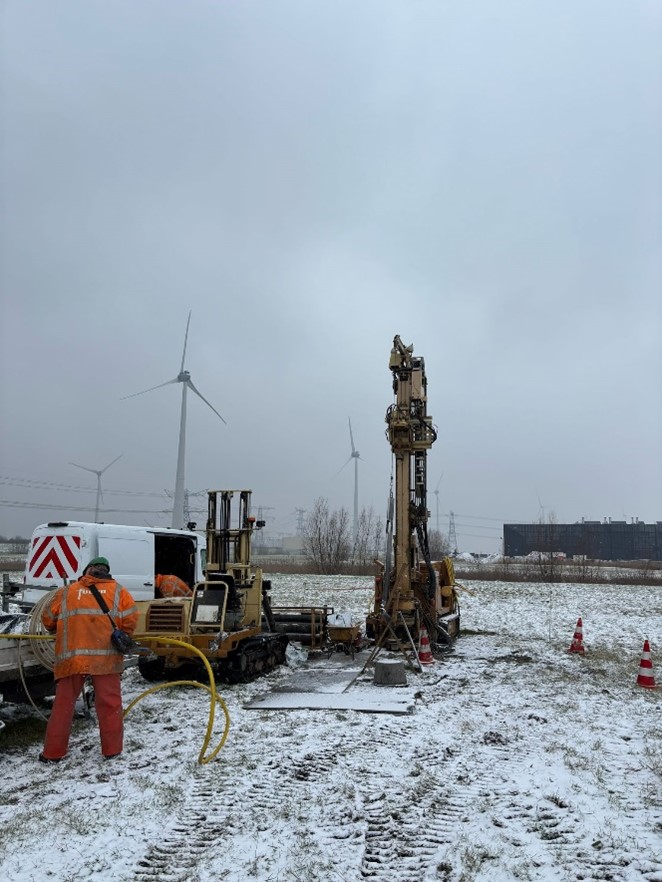

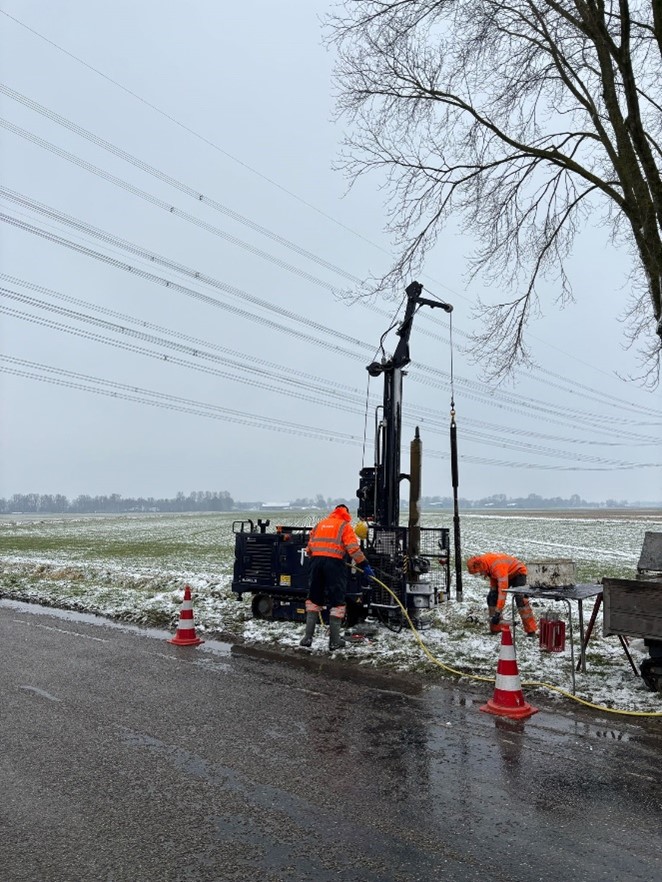

Conditionerende onderzoeken Het aanleggen van nieuwe leidingen of het aanpassen van bestaande aardgasleidingen gebeurt niet zomaar. Voordat we met werkzaamheden beginnen, willen we weten wat er al onder de grond ligt en op welke manier we daar rekening mee moeten houden. Ook brengen we zorgvuldig in kaart wat het effect is van de leiding op de omgeving. Jurgen Pijpker, technisch specialist bodem en conditionering bij Hynetwork, legt uit wat conditionerende onderzoeken zijn, waarom ze nodig zijn en hoe deze onderzoeken eruit zien.

Welke onderzoeken worden er gedaan? 'We doen verschillende onderzoeken, denk bijvoorbeeld aan milieukundig bodemonderzoek, ecologisch, archeologisch, cultuurtechnisch onderzoek en onderzoek naar ontplofbare oorlogsresten. Daarvoor doen we onder andere sonderingen en mechanische boringen. Dat zijn technieken om de eigenschappen van de bodem in kaart te brengen.'

Waarom zijn deze onderzoeken nodig? 'De resultaten van de onderzoeken worden gebruikt om de effecten van de aanleg van de waterstofleiding op het milieu in kaart te brengen. Voor een deel worden ze gebruikt in het Milieueffectenrapport fase 2 en in de aanvraag van de verschillende vergunningen voor de werkzaamheden. Ook worden de resultaten gebruikt in de werkafspraken die we maken met onze aannemer die straks het werk gaat uitvoeren.'

Wie voert de onderzoeken uit? 'Alle veld- en bodemonderzoeken worden uitgevoerd door een combinatie van twee adviesbureaus, namelijk Sweco en Fugro en onderaannemers van deze bureaus.'
 |


 |


 |
 |

 |

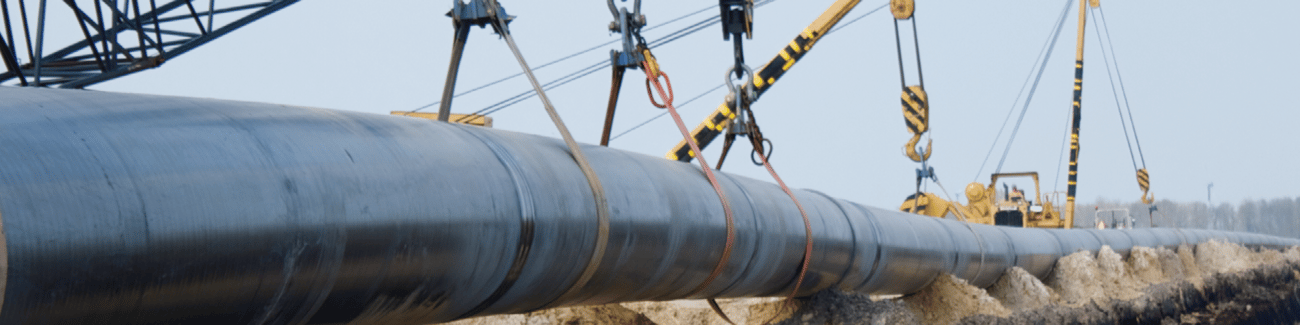

 Het ombouwen van een aardgasleiding voor het transport van waterstof

Voor het waterstofnetwerk maken we voor het grootste gedeelte gebruik van bestaande aardgasleidingen. Die komen beschikbaar omdat er in de komende jaren steeds minder transport van aardgas zal zijn. Ook in Groningen bestaat een groot gedeelte van het waterstofnetwerk uit pijpleidingen die nu nog worden gebruikt voor het transport van aardgas.

Waterstof kan net als aardgas veilig door leidingen getransporteerd worden. De aardgasleidingen moeten we echter wel eerst ombouwen en geschikt maken voor het transport van waterstof. In onderstaande video wordt uitgelegd hoe dit in zijn werk gaat.
 |

   |

 |
 |

Raakvlakkenkaart: andere projecten in de buurt van het waterstofnetwerk

Het duurt nog even voordat we het waterstofnetwerk gaan bouwen. Toch willen we alvast weten of er andere projecten zijn die tegelijkertijd plaats gaan vinden in de buurt van ons project Waterstofnetwerk Groningen. Om hier meer zicht op te krijgen hebben we een kaart gemaakt waarop andere projecten aangemeld kunnen worden.
Voorbeelden van andere projecten zijn rioolvervanging, wijkuitbreidingen en onderhoud aan wegen. Op die manier kunnen we alvast rekening houden met de plannen in de buurt. Bijvoorbeeld door onze aanrijroutes goed te bepalen. En misschien zijn er ook wel samenwerkingsvoordelen.

Deze kaart noemen we ook wel een Raakvlakken- en meekoppelkansenkaart. Een project kan eenvoudig aangemeld worden op de kaart. Contactgegevens die ingevuld worden, zijn bovendien veilig. Deze zijn niet zichtbaar, maar gebruiken wij alleen als we vragen hebben over het aangemelde project.

Goed om te weten: alle betrokken gemeenten hebben deze kaart ook van ons ontvangen.
 |

 | Bekijk de kaart
 |

|
 |


Waterstofnetwerk Groningen is niet het enige grote energieproject in de provincie Groningen. We zijn ons ervan bewust dat er veel op de regio afkomt, dat er veel verschillende belangen zijn en dat er zorgen en vragen zijn. Juist daarom vinden we het belangrijk om te weten welke andere projecten er nog meer zijn, klein of groot, en waar daarin de ontwikkelingen zijn. Zo kunnen we rekening houden met elkaar én met de omgeving.

Een voorbeeld van een raakvlakproject: Programma Aanlanding Wind Op Zee (PAWOZ)
  Het Programma Aansluiting Wind Op Zee – Eemshaven (PAWOZ-Eemshaven) onderzoekt de mogelijkheden voor toekomstige kabel- en leidingroutes vanaf de Noordzee naar Eemshaven.
  De industrie in de provincie Groningen heeft veel duurzame stroom en waterstof nodig om te kunnen verduurzamen en het gebruik van aardgas te verminderen. Bovendien is Groningen aangewezen als Europese waterstofregio, de Hydrogen Valley, waarvoor grote projecten in voorbereiding zijn. De provincie vindt het daarom belangrijk dat er voldoende wind op zee wordt aangesloten op de Eemshaven.
 |

|
 |

 | Meer over PAWOZ
 |

|
 |

Nieuwe planning landelijk waterstofnetwerk

Begin december 2024 heeft Hynetwork het nieuwe voorstel tot aanpassing gepubliceerd van het plan en de planning om het waterstofnetwerk in Nederland te realiseren, het uitrolplan.

Het waterstofnetwerk wordt in fases aangelegd. Het eerste deel is uiterlijk in 2026 in Rotterdam klaar voor gebruik. In de jaren erna komt de infrastructuur binnen de industriële clusters langs de Nederlandse kust beschikbaar, dit gebeurt voor of in 2030. Dit betekent dat het waterstofnetwerk niet in 2030 klaar is, maar uiterlijk in 2033.

De aanleg van het waterstofnetwerk in Groningen is gepland voor 2027.
 |

|
 |

 | Bekijk het uitrolplan
 |

|
 |

   |

Contact
Heeft u een vraag over deze nieuwsbrief of over het project Waterstofnetwerk Groningen? Neem dan contact met ons op via info@hynetwork.nl. Wij helpen u graag.

Kijk ook eens op onze website voor meer informatie over het project. Of kijk op de website van Rijksdienst voor Ondernemend Nederland voor de procedure.
 |


 |


 |
